《御崎メガソーラー問題》許可得ずに土地造成
2016年06月25日

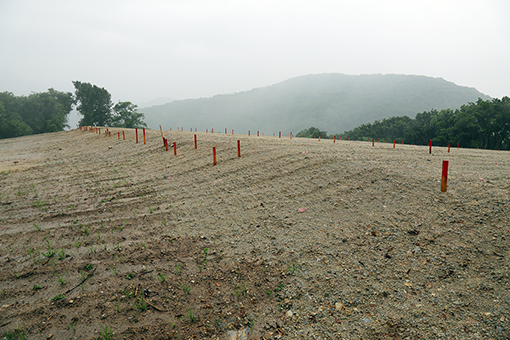

無許可で造成が行われた太陽光発電施設の建設工事現場
市は許可行為の追加手続きが完了するまでは建設工事の続行を認めない方針で、現在工事はストップしている。
業者が許可なく造成したのは東海山の頂上一帯。元々は樹木が茂って起伏のある山だったが、現在はのっぺりした緩斜面に形状が変わり、たくさんの木杭が打ち込まれている。造成された用地の面積や高さは「測量してみないとわからない」(市都市整備課)という。
市によると、5月上旬、重機で地面を工事している様子を見た住民から通報を受けて現地を確認したところ、「大掛かりな土地の形質変更」が認められたため、許可行為の追加手続きを申請するように文書で指導した。さらに、業者を呼び出し、手続きが完了するまでは工事を中断するように指導。業者は現場から重機を引き上げた。
業者側は本計画について昨年7月に地元自治会役員に説明した際、「草木を刈り取った土地に支柱を差し込み、太陽光パネルを取り付ける」と説明し、「土地はさわらない」と明言。風致地区内建築規制条例に基づいて市に提出した許可申請書にも、「工作物の新築」「木竹の伐採」の2項目を記載し、造成については許可を求めていなかった。業者は「伐採跡をならしただけなので、許可は不要と思った」と市に弁解したという。
市は許可行為の追加変更に必要な許可申請と同時に「事業の最終形を示す資料の提出」を5月末までに行うように業者に指導したが、その後、業者からの要望で6月末に期限を延長した。住民の中には、「市は一旦建設工事の許可を取り消し、業者に復旧を命じるべきだ」との意見もあるが、市は「許可の取り消しは難しい。今後も条例に基づいて指導していく」と話している。
赤穂民報は23日、施工業者の「フジタ道路大阪支店」(大阪市北区)と、許可申請手続きを担当している「京電」(京都市西京区)に電話取材を求めたが、いずれも「担当者が不在」で回答を得られなかった。
| <前の記事 |
掲載紙面(PDF):
2016年6月25日(2190号) 1面 (11,001,520byte)
(PDFファイルを閲覧するにはこちらからAdobe Readerを入手してください。)
市民病院の患者数 経営改善取組後も減少傾向
[ 社会 ] 2025年12月06日 伯鳳会の市民病院構想 市長「一つの判断材料」
[ 社会 ] 2025年12月06日 播州赤穂〜長船 JR西が経営状況公表線区に追加 市民病院の指定管理料 国の繰出し基準ベースに調整へ【表の訂正あり】 下水道事業の官民連携 赤穂市が意向調査着手 智弁和歌山から意地の1点「きょうの負けを起爆剤に」 市民病院の経営形態移行 市民説明会まとめ〜全会場分
[ 社会 ] 2025年11月23日 市民病院の経営改革説明会 早くも「やり直し」求める声 赤穂市民病院の指定管理構想 事実上の2病院統合 外来・救急を集約 食品ロス削減と特産PR 赤高生が義士祭でおにぎり販売
[ 社会 ] 2025年11月15日 命の尊さ訴える犠牲者たちのパネル
[ 社会 ] 2025年11月12日 舞台『忠臣蔵』内蔵助役 上川隆也さんが赤穂で成功祈願
[ 社会 ] 2025年11月08日 令和7年秋の褒章 坂越の原清さんなど2人に
[ 社会 ] 2025年11月03日 市民病院 再来年春にも指定管理へ 委託先候補に伯鳳会
[ 社会 ] 2025年10月30日 管区超えて緊急配備 2県3警察署が合同訓練
[ 社会 ] 2025年10月29日













コメントを書く
